På vegne af Statens It-råd indsamler Kontor for it-styring to gange årligt status for alle risikovurderede it-projekter.
Statens It-råd følger halvårligt fremdriften for alle statens igangværende risikovurderede it-projekter. Formålet med den halvårlige status er at skabe overblik på tværs af staten og håndtere problemer i projekterne så tidligt i forløbet som muligt.
Bestillingen om statusrapporteringen sendes til it-koordinatoren i hvert ministerområde. Koordinatoren videresender bestillingen til projektlederne hos myndighederne og har ansvar for, at statusrapporterne er ledelsesgodkendt og indsendes rettidigt til Kontor for it-styring.
Alle projekter får et rødt, gult eller grønt trafiklys baseret på overholdelse af budget, tid og gevinstrealisering. Rådet går i dialog med myndigheder med røde eller gule trafiklys. Hvert halve år offentliggøres trafiklysene, og én gang om året samles data fra projekterne i en statusrapport, der både viser fremdriften i det enkelte projekt samt tendenser på tværs af projekterne.
Fire målbare parametre har betydning for Statens It-råds vurdering af, om projekterne skal have et rødt, gult eller grønt trafiklys ved den halvårlige statusrapportering:
Det sidste parameter er kun relevant for projekter, hvis primære formål er at skabe kvalitetsløft og ikke effektivisering.
Det understreges, at den samlede status for projektet er en faglig vurdering fra Statens It-råd, der bygger på flere faktorer end de fire målbare parametre.
Hvis du har spørgsmål til statens it-projektmodel, er du velkommen til at kontakte os.
Hold dig opdateret om styring af it-projekter og it-porteføljestyring i staten.

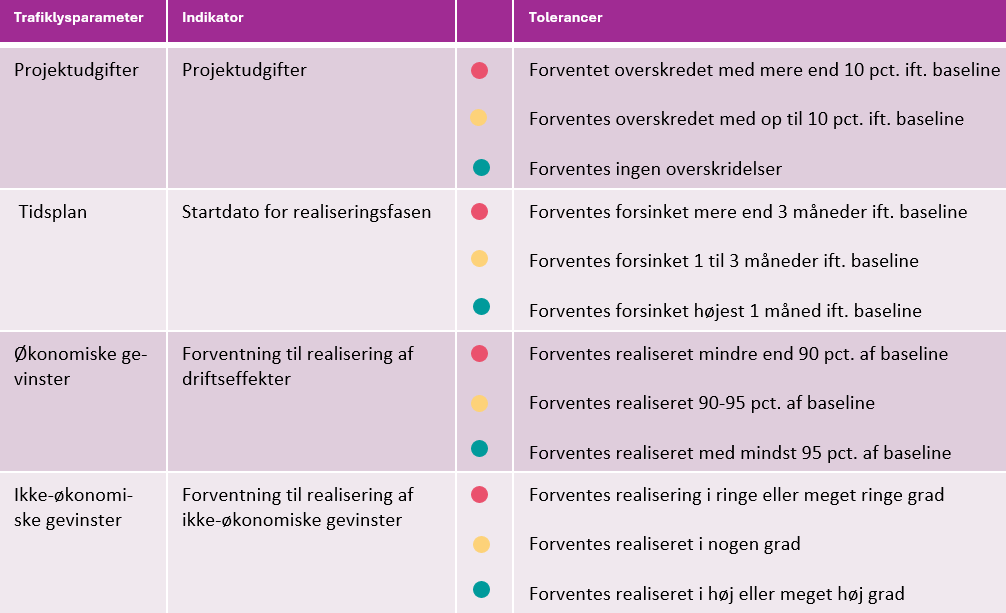

| Trafiklysparameter | Indikator | Trafiklys | Tolerancer |
|---|---|---|---|
| Projektudgifter | Projektudgifter |
Rød |
Forventes overskredet med mere end 10 pct. i forhold til baseline |
|
Gul |
Forventes overskredet med op til 10 pct. i forhold til baseline |
||
|
Grøn |
Forventes ingen overskridelser |
||
| Tidsplan | Startdato for realiseringsfasen |
Rød |
Forventes forsinket med mere end 3 måneder i forhold til baseline |
|
Gul |
Forventes forsinket 1 til 3 måneder i forhold til baseline |
||
|
Grøn |
Forventes forsinket højest 1 måned i forhold til baseline |
||
| Økonomiske gevinster | Forventning til realisering af driftseffekter |
Rød |
Forventes realiseret mindre end 90 pct. af baseline |
|
Gul |
Forventes realiseret 90 til 95 pct. af baseline |
||
|
Grøn |
Forventes realiseret med mindet 95 pct. af baseline |
||
| Ikke-økonomiske gevinster | Forventning til realisering af ikke-økonomiske gevinster |
Rød |
Forventes realiseret i ringe eller meget ringe grad |
|
Gul |
Forventes realiseret i nogen grad |
||
|
Grøn |
Forventes realiseret i høj eller meget høj grad |
